Hoàn thành GPMB Vành đai 1 vào cuối năm 2025

Sau nhiều năm trễ hẹn, thành phố Hà Nội đang đặt quyết tâm hoàn thành công tác giải phóng mặt bằng “nút thắt” cuối cùng của tuyến đường Vành đai 1, đoạn Hoàng Cầu – Voi Phục, vào cuối năm nay.

Hoàn thành GPMB Vành đai 1 vào cuối năm 2025

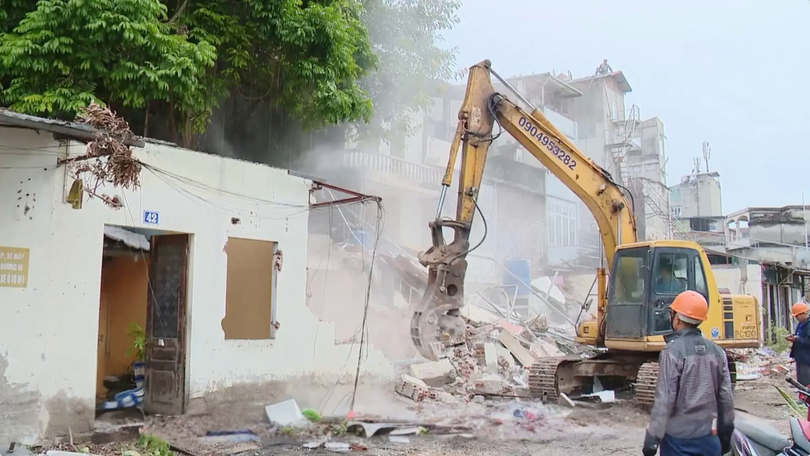

Sáng ngày 5/11, UBND phường Ô Chợ Dừa tiến hành cưỡng chế thu hồi đất đối với hai hộ dân ở ngõ 371 đường La Thành. Đây là hai trường hợp cuối cùng không nhận tiền và không chấp hành bàn giao mặt bằng trong số 146 hộ dân đã được UBND phường ban hành quyết định cưỡng chế thu hồi đất để phục vụ giải phóng mặt bằng dự án đầu tư xây dựng đường Vành đai 1 đoạn Hoàng Cầu – Voi Phục.

Bà Đoàn Thị Hồng Thanh, Phó Giám đốc Ban Quản lý dự án Đầu tư – Hạ tầng, phường Ô Chợ Dừa, cho biết: "Trên địa bàn có 591 phương án, đã bàn giao được 344 phương án. Hiện còn 297 phương án tiếp tục tuyên truyền, vận đồng. Những trường hợp không hợp tác chúng tôi sẽ tổ chức cưỡng chế".

Theo Ban Quản lý dự án đầu tư xây dựng công trình dân dụng thành phố Hà Nội – chủ đầu tư dự án, sơ bộ có 1.978 hộ dân ở ba phường: Giảng Võ, Láng và Ô Chợ Dừa thuộc diện giải phóng mặt bằng dự án. Sau nhiều lần trễ hẹn, dự án đang đặt mục tiêu đến cuối năm nay hoàn thành toàn bộ công tác giải phóng mặt bằng. Tuy nhiên đến nay mới có 880 hộ bàn giao mặt bằng, đạt khoảng 44%. Với thời gian còn lại không nhiều, rất cần sự vào cuộc tích cực của các chính quyền địa phương, nơi dự án đi qua.

Ông Trần Đình Cường - Giám đốc Ban Quản lý dự án đầu tư xây dựng công trình dân dụng TP Hà Nội, nhấn mạnh: "Hiện nay, cơ bản các chế độ chính sách đã được Sở Nông nghiệp và Môi trường cùng Sở Xây dựng đáp ứng. Các phường cũng tích cực vận động người dân, và với sự ủng hộ của bà con, dự án chắc chắn sẽ hoàn thành giải phóng mặt bằng và đi vào thi công ngay trong năm nay".

Ban Quản lý dự án cũng cam kết có mặt bằng đến đâu sẽ tiếp nhận, triển khai ngay đến đó và thi công dự án ngay trong năm 2026. Dự án xây dựng đường Vành đai 1 đoạn Hoàng Cầu - Voi Phục có chiều dài hơn 2,2km, mặt cắt ngang 50m và tổng mức đầu tư khoảng 7.800 tỷ đồng từ ngân sách thành phố. Đây là công trình trọng điểm của Hà Nội, được phê duyệt từ tháng 12/2017, dự kiến hoàn thành năm 2020, song nhiều năm qua chậm tiến độ do gặp khó khăn trong công tác giải phóng mặt bằng. Vừa qua, Thành phố đã ban hành nhiều cơ chế, chính sách đặc thù nhằm tháo gỡ vướng mắc và đẩy nhanh tiến độ dự án.

Tin liên quan

Khó khăn GPMB đường dây 500kV Nho Quan-Phủ Lý-Thường Tín

Khó khăn GPMB đường dây 500kV Nho Quan-Phủ Lý-Thường Tín

Thời sự

Đường dây truyền tải điện 500/220 kV Nho Quan - Phủ Lý - Thường Tín được khởi công từ tháng 12/2018. Theo kế hoạch, dự án sẽ đóng điện vào quý 4 năm 2021. Tuy nhiên, sau gần 7 năm, công trình vẫn chưa thể hoàn thành do vướng mắc trong công tác gải phóng mặt bằng (GPMB).

Thời sự

Trang bị kỹ năng phòng cháy, chữa cháy cho học sinh

Trang bị kỹ năng phòng cháy, chữa cháy cho học sinh

Xã hội

Nhận biết nguy cơ cháy, nổ và biết cách bảo vệ bản thân là những kỹ năng cần được trang bị cho học sinh ngay từ khi còn ngồi trên ghế nhà trường. Tại Trường THCS Thái Thịnh, Công an phường Đống Đa phối hợp với ngành điện và nhà trường tổ chức tuyên truyền, hướng dẫn bằng những tình huống gần gũi, giúp các em dễ hiểu, dễ nhớ và chia sẻ kiến thức an toàn với gia đình.

Xem thêm

  • Quan tâm nhiều nhất
  • Mới nhất

15 trả lời

15 trả lời
