Khó khăn GPMB đường dây 500kV Nho Quan-Phủ Lý-Thường Tín

Đường dây truyền tải điện 500/220 kV Nho Quan - Phủ Lý - Thường Tín được khởi công từ tháng 12/2018. Theo kế hoạch, dự án sẽ đóng điện vào quý 4 năm 2021. Tuy nhiên, sau gần 7 năm, công trình vẫn chưa thể hoàn thành do vướng mắc trong công tác gải phóng mặt bằng (GPMB).

Khó khăn GPMB đường dây 500kV Nho Quan-Phủ Lý-Thường Tín

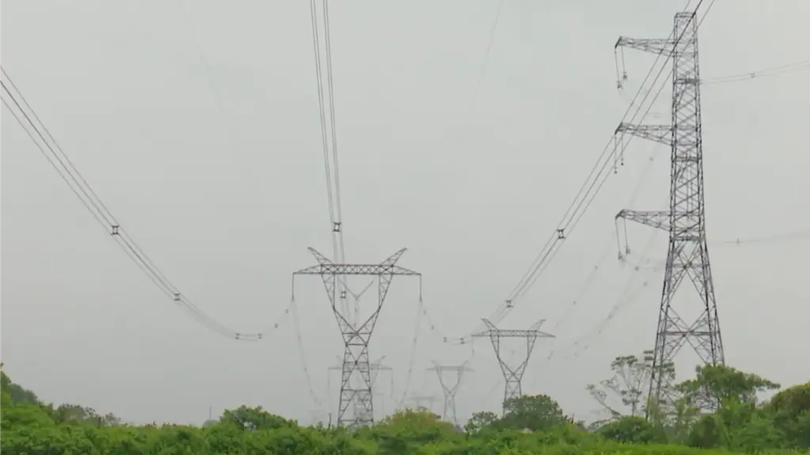

Khoảng néo 168 -171 giao với tỉnh lộ 429 tại thôn Đồng Tiến, xã Phượng Dực, chỉ còn một hộ gia đình chưa bàn giao phần diện tích đất ở khoảng 30m2, khiến việc kéo dây chưa thể hoàn thành. Đây là nút thắt duy nhất còn lại của tuyến đường dây này trên địa bàn Hà Nội. Chậm tiến độ đóng điện đang gây nhiều khó khăn cho việc vận hành hệ thống điện của quốc gia.

Ông Đỗ Đức Mạnh, Trưởng Phòng Đền bù, Ban Quản lý Dự án các công trình điện miền Bắc, cho hay: "Việc không đóng được điện đoạn từ trạm 500KV Thường Tín về Phủ Lý dẫn đến sẽ không cắt điện được để tháo dỡ, thu hồi và xây dựng mới. Tình trạng này đã ảnh hưởng rất lớn đến việc cung cấp điện an toàn cho Thủ đô Hà Nội và các khu vực lân cận".

Nguyên nhân hộ dân không bàn giao mặt bằng là do chưa được bố trí tái định cư. Theo đại diện Phòng Kinh tế xã Phượng Dực, địa phương đã bố trí quỹ đất nhưng chưa có đủ căn cứ pháp lý để xác định giá đất đầu đi. Quyết định phê duyệt giá đất cụ thể làm căn cứ bồi thường, hỗ trợ, GPMB cho khu đất này được thành phố ban hành từ năm 2022, hiện không còn phù hợp với Bảng giá đất mới và thực tế tại địa phương.

Ông Nguyễn Tiến Đạt, Trưởng Phòng Kinh tế xã Phượng Dực, TP Hà Nội chia sẻ: "Đối với trường hợp này, UBND xã Phượng Dực đã có báo cáo, mong UBND thành phố giao cho Sở Nông nghiệp và Môi trường hướng dẫn UBND xã Phượng Dực được trao thẩm quyền điều chỉnh lại giá đất cụ thể để thực hiện dự án này theo quy định của pháp luật. Trên cơ sở quyết định phê duyệt giá đất, điều chỉnh giá đất cụ thể sẽ thực hiện quy trình thực hiện công tác GPMB theo quy định của pháp luật, đảm bảo được tiến độ từ thời gian thực hiện dự án".

"Rất mong UBND TP Hà Nội chỉ đạo UBND xã Phượng Dực đẩy nhanh tiến độ phê duyệt phương án bồi thường đối với hộ gia đình chưa bàn giao mặt bằng trong tháng 10 để bàn giao mặt bằng và để chủ đầu tư thi công công trình trong những tuần đầu của tháng 11 năm 2025", ông Đỗ Đức Mạnh đề xuất thêm.

Đường dây 500/220 kV Nho Quan – Phủ Lý – Thường Tín dài khoảng 80 km, trong đó đoạn qua Hà Nội dài 25,8 km có vai trò quan trọng trong việc truyền tải công suất, bảo đảm cung cấp điện ổn định cho khu vực phía Nam Hà Nội và tỉnh Ninh Bình. Vì vậy, các cấp chính quyền cần khẩn trương hoàn thành công tác GPMB để sớm đưa công trình vào vận hành, góp phần điều hòa công suất và tăng cường ổn định cho hệ thống điện quốc gia. Chỉ vì một trường hợp không bàn giao mặt bằng, đến nay công trình đã 5 lần phải gia hạn thời gian đóng điện.

Tin liên quan

Gỡ vướng cách thức xác định giá đất

Gỡ vướng cách thức xác định giá đất

Tin tức

Những bất cập trong việc xác định giá đất theo giá thị trường từ khi Luật Đất đai 2024 có hiệu lực đã khiến giá đất và giá nhà tăng cao, gây ra nhiều hệ lụy cho nền kinh tế.

Thời sự

Nâng cao chất lượng sống, gìn giữ bản sắc Thủ đô văn hiến

Nâng cao chất lượng sống, gìn giữ bản sắc Thủ đô văn hiến

Hà Nội

Ngày 28/10, HĐND thành phố Hà Nội thông qua nhiều nghị quyết quan trọng liên quan đến chính sách nhà ở xã hội cho cư dân phố cổ, phố cũ và chỉnh trang khu vực hồ Hoàn Kiếm, vùng phụ cận, được kỳ vọng góp phần cải thiện điều kiện sống, bảo tồn di sản và phát huy giá trị không gian văn hóa của Thủ đô. Sau đây là ý kiến của một số chuyên gia và người dân về những nội dung này.

Nhiều quyết sách mạnh mẽ, tháo gỡ “điểm nghẽn”

Nhiều quyết sách mạnh mẽ, tháo gỡ “điểm nghẽn”

Hà Nội

Những quyết sách được HĐND thành phố Hà Nội thông qua ngày 28-10 được kỳ vọng sẽ giải quyết những vướng mắc kéo dài, đồng thời tạo chuyển biến thiết thực trong đời sống người dân. Trong đó, các vấn đề bảo vệ quyền lợi của các hộ dân tại những dự án có vi phạm, cải thiện khả năng đi lại nhờ đường sắt đô thị đến mở rộng không gian thể thao công cộng đều nhận được sự đồng tình ủng hộ của nhân dân.

Hoàn thiện quy định pháp lý trong giao dịch bất động sản

Hoàn thiện quy định pháp lý trong giao dịch bất động sản

Chính trị

Sáng 30/10, tiếp tục chương trình Kỳ họp thứ 2, Quốc hội khoá XVI đã thảo luận tại hội trường về dự án Luật Kinh doanh bất động sản (sửa đổi). Các đại biểu đề nghị hoàn thiện quy định về giao dịch điện tử, quyền sở hữu và trách nhiệm của các bên tham gia thị trường, nhằm hạn chế tranh chấp, bảo đảm quyền lợi của người dân và doanh nghiệp.

Chủ tịch Quốc hội Lào chuẩn bị thăm Việt Nam

Chủ tịch Quốc hội Lào chuẩn bị thăm Việt Nam

Chính trị

Nhận lời mời của Chủ tịch Quốc hội nước Cộng hòa xã hội chủ nghĩa Việt Nam Trần Thanh Mẫn và Phu nhân, Chủ tịch Quốc hội nước Cộng hòa Dân chủ Nhân dân Lào Sonexay Siphandone và Phu nhân sẽ thăm chính thức Việt Nam từ ngày 02 đến ngày 05 tháng 11 năm 2026.

Số hóa hồ sơ đảng viên đòi hỏi sự cẩn thận của mỗi cán bộ công chức, viên chức

Số hóa hồ sơ đảng viên đòi hỏi sự cẩn thận của mỗi cán bộ công chức, viên chức

Hà Nội

Việc số hóa hồ sơ đảng viên đòi hỏi tính bảo mật rất cao, bởi vậy cần sự tận tâm, làm việc cẩn thận của mỗi cán bộ công chức, viên chức Đảng ủy phường Hà Đông. Bên cạnh việc khắc phục khó khăn về phương tiện, máy móc phục vụ cho việc số hóa hồ sơ đảng viên thì điều cần thiết nhất đó là sự tận tâm, trách nhiệm với công việc của mỗi cán bộ đảng viên với công việc chung của phường.

Xem thêm

  • Quan tâm nhiều nhất
  • Mới nhất

15 trả lời

15 trả lời
